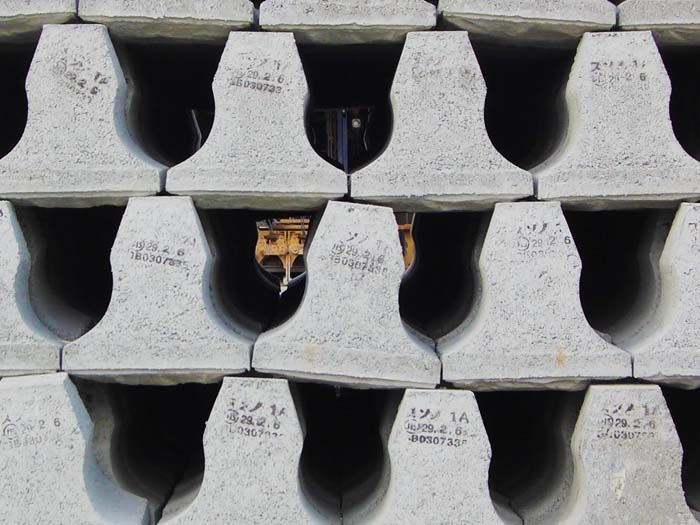

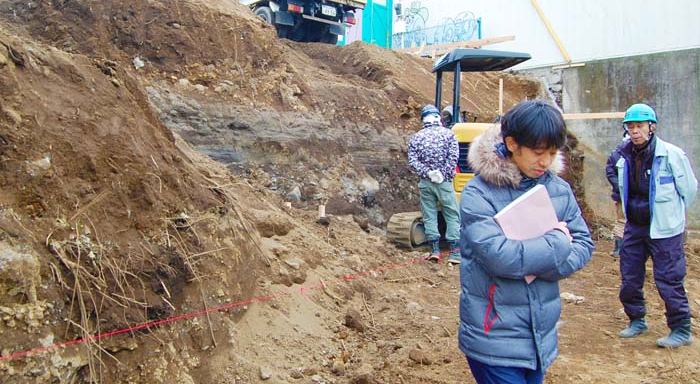

がけ部分の全景。地層の中に大きな石も見えるが、おおよそボーリング結果と合致。
裾野ブロック工業見学
施工図をわたされ、5分勾配の擁壁に75φの水抜き管を入れるとブロック胴体に管が当たるので50φにしてほしいとのこと。しかし間知ブロックの工場を見学したおかげで実測ができ、その後3D化して検討し何とか入れられると確信。
2017年2月18日土曜日

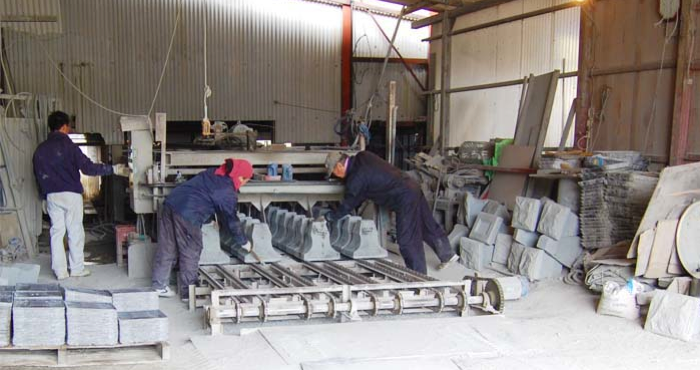

蒸気養生して2日目で脱型。

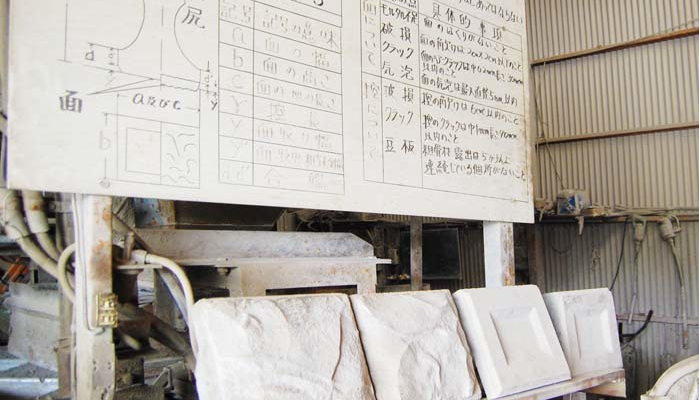

品質管理表。不良見本が並んでいる。

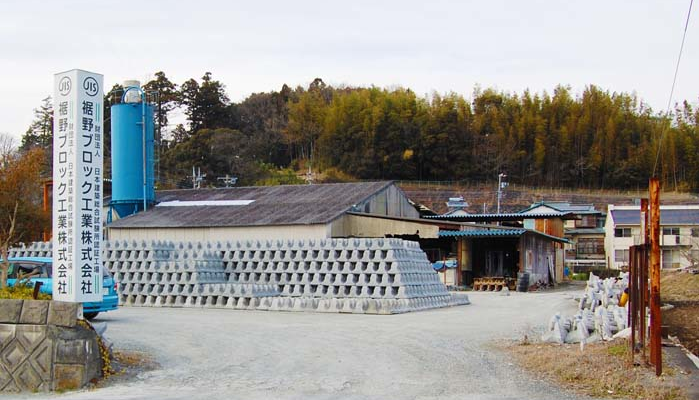

工場全景

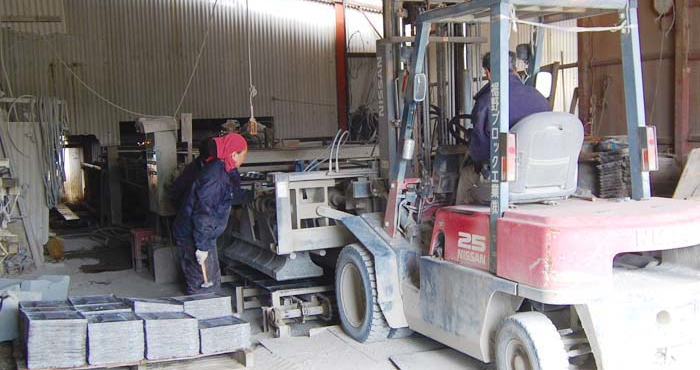

トンカチで表面に残った型枠を外した後、専用重機にてわしづかみにして運び出す。

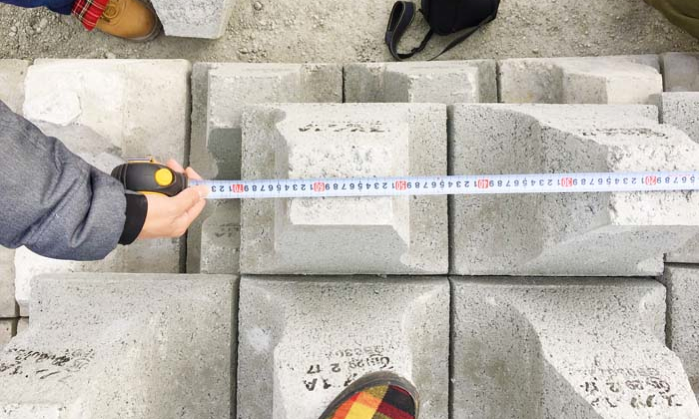

現場で実測

擁壁基礎の根切り底

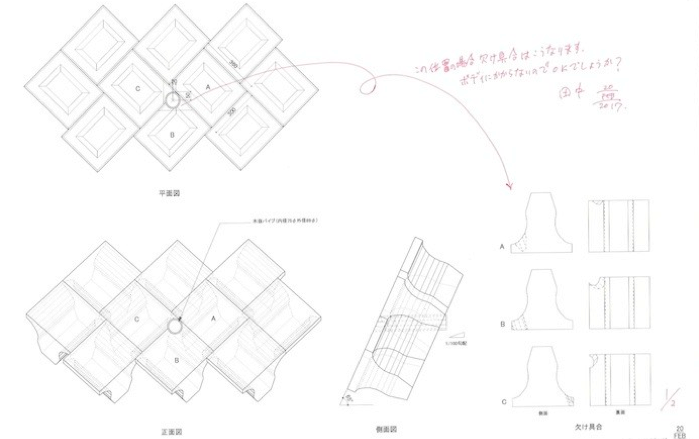

3Dで水抜き管とブロック控え部分との干渉を検討
